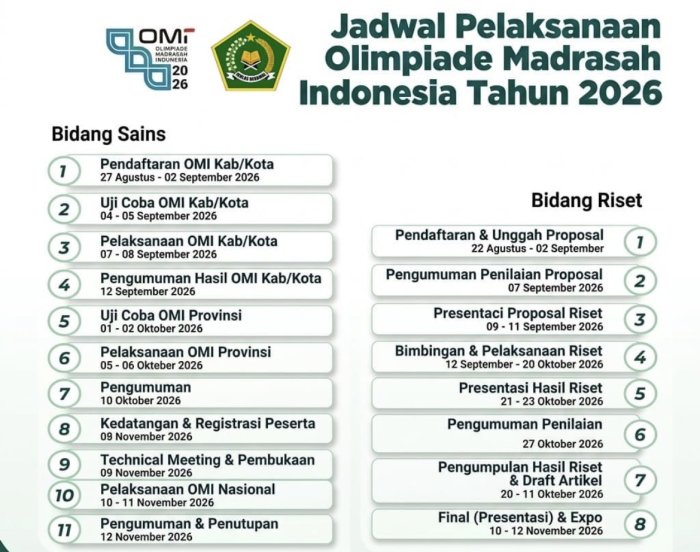

Olimpiade Madrasah Indonesia (OMI) Tahun 2026 kembali digelar sebagai ajang kompetisi bagi peserta didik madrasah untuk mengembangkan kemampuan akademik, talenta, inovasi, serta budaya riset. Pada tahun 2026, pelaksanaan OMI mencakup dua bidang utama, yaitu Bidang Sains dan Bidang Riset.
Berdasarkan jadwal pelaksanaan OMI 2026, rangkaian kompetisi Bidang Sains dimulai dari tingkat kabupaten/kota hingga tingkat nasional. Pendaftaran OMI tingkat kabupaten/kota berlangsung pada 27 Agustus–2 September 2026, dilanjutkan dengan uji coba pada 4–5 September 2026 dan pelaksanaan kompetisi pada 7–8 September 2026.
Setelah kompetisi tingkat kabupaten/kota, hasil seleksi akan diumumkan pada 12 September 2026. Peserta yang berhasil melaju ke tingkat provinsi akan mengikuti uji coba pada 1–2 Oktober 2026, kemudian pelaksanaan OMI tingkat provinsi dijadwalkan pada 5–6 Oktober 2026.
Tahapan selanjutnya adalah menuju tingkat nasional. Peserta dijadwalkan tiba dan melakukan registrasi pada 9 November 2026, kemudian mengikuti Technical Meeting dan Pembukaan pada tanggal yang sama. Kompetisi OMI tingkat nasional bidang sains akan berlangsung pada 10–11 November 2026, sedangkan pengumuman dan penutupan dijadwalkan pada 12 November 2026.
Jadwal OMI 2026 Bidang Riset
Selain bidang sains, OMI 2026 juga menghadirkan Bidang Riset yang memberikan ruang bagi peserta didik untuk mengembangkan kemampuan penelitian dan menghasilkan karya ilmiah.
Rangkaian bidang riset diawali dengan pendaftaran dan unggah proposal pada 22 Agustus–2 September 2026. Pengumuman penilaian proposal dijadwalkan pada 7 September 2026, kemudian dilanjutkan dengan presentasi proposal riset pada 9–11 September 2026.
Peserta selanjutnya memasuki tahap bimbingan dan pelaksanaan riset pada 12 September–20 Oktober 2026. Setelah penelitian selesai, peserta akan mengikuti presentasi hasil riset pada 21–23 Oktober 2026, dilanjutkan dengan pengumuman penilaian pada 27 Oktober 2026.
Tahap akhir bidang riset meliputi pengumpulan hasil riset dan draf artikel, kemudian Final (Presentasi) dan Expo yang dijadwalkan pada 10–12 November 2026.
Dorong Talenta dan Prestasi Siswa Madrasah
Pelaksanaan OMI menjadi salah satu sarana penting bagi madrasah untuk menemukan dan mengembangkan potensi peserta didik. Berbagai madrasah di sejumlah daerah saat ini mulai melakukan seleksi dan pembinaan peserta sebagai persiapan menghadapi OMI 2026.
Kesiapan peserta tidak hanya berkaitan dengan penguasaan materi, tetapi juga kemampuan bernalar, kesiapan mental, serta kemampuan mengikuti sistem kompetisi. Sementara itu, madrasah dan panitia juga perlu memastikan kesiapan sarana, jaringan, serta aspek teknis lainnya agar pelaksanaan kompetisi berjalan lancar.
Dengan rangkaian tahapan yang cukup panjang, OMI 2026 diharapkan mampu menjaring talenta-talenta terbaik madrasah dari seluruh Indonesia, baik di bidang sains maupun riset. Para peserta diharapkan dapat memanfaatkan setiap tahapan sebagai kesempatan untuk mengembangkan kemampuan, menghasilkan karya terbaik, dan mengharumkan nama madrasah di tingkat nasional.
|
